Définition des tâches
|
Théorie
|
|
Tâches
|
Durées
|
Contraintes
|
|
A
|
Construction du moteur
|
4
|
-
|
|
B
|
Construction du châssis
|
10
|
-
|
|
C
|
Montage moteur-châssis
|
2
|
suit A et B
|
|
D
|
Finition
|
3
|
suit C
|
Le tableau précédent contient le nom des tâches, leurs durées en jours et les contraintres inter-tâches.
Dans cet exemple, le "Montage moteur-châssis" (C) doit se faire après la "Construction du moteur" (A) et la "Construction du châssis" (B).
La "Finition" se fait à la fin du "Montage moteur-châssis".
Pour plus de précisions sur les contraintes ....
Application sur GANTT PROJECT

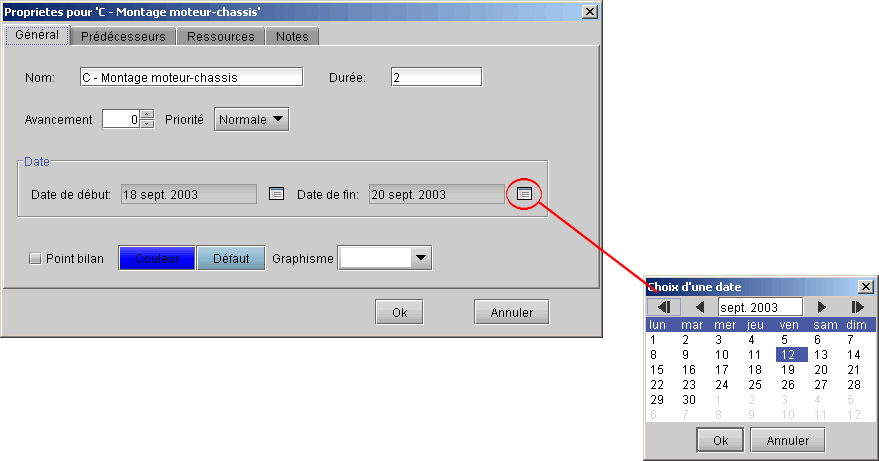

La définition des tâches ainsi que des informations se fait à partir de l'interface suivante :

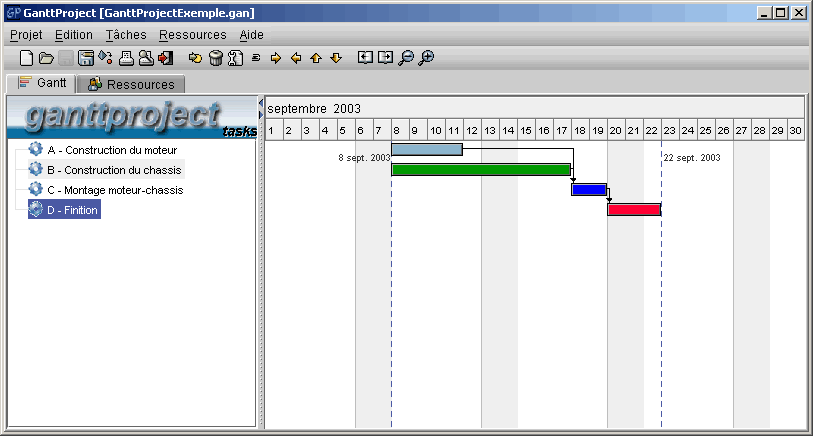

Une fois remplit toutes les informations nous obtenons le diagramme de GANTT suivant :
|
|
